ODN網絡建設經驗總結
2014/10/17 12:44:22一、建設背景
在“寬帶中國”的國家戰略背景下,電信運營商綜合PON技術、器件、建設成本等,以及全業務經營競爭形勢的需要,明確提出規模開展FTTx網絡建設,加快推進銅纜網絡向光纜網絡的轉變。ODN部署成為接入網絡全光纖化演進的重要環節。優質的ODN規劃建設可以實現網絡資源的最大利用,對今后網絡的升級、維護帶來巨大的便利。
二、建設原則和思路
接入光纜網絡應以規模支撐FTTx網絡,特別是FTTH規模發展為重點發展目標,綜合考慮政企客戶、家庭客戶、移動傳輸等光纖接入需求,建設能夠滿足多業務統一承載的接入光纜網絡。接入光纜網規劃應按照統一規劃、分期建設的原則,在網絡結構和節點設置上既可滿足用戶分布、業務需求的多樣性和不確定性,又能夠保持網絡結構的一定時期內的穩定性。
具體規劃內容包括:OLT節點的布局、接入光纜網的整體結構、主干/配線光節點的地理位置和覆蓋范圍。對于引入光纜及小區/樓內分光器等末端光纜、節點的部署,因受多種實際因素影響,可不在規劃內做詳細說明;但在規劃文本內應預估規劃期內的引入光纜、分光點的覆蓋目標用戶總量、分年度的建設規模,并預估投資需求。

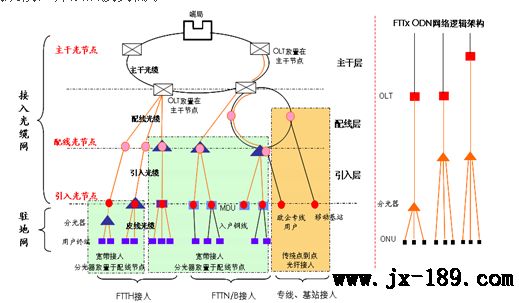

圖1 ODN三層結構模型
三、建設成果與價值
根據ODN三層結構模型,結合接入光纜網現狀,ODN規劃建設流程如下:

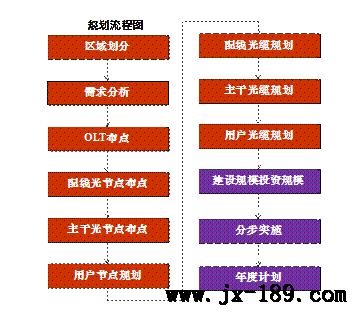

圖2 ODN規劃建設流程圖
1、OLT的布點:
根據接入點和接入光纜網的統一規劃,結合OLT的覆蓋距離(OLT至ONU的距離一般控制在5km以內),可選擇在一些重要的接入點也設置OLT節點,實現分區域有效覆蓋;對于FTTH用戶較密集的區域,也可設置OLT接入點,但不宜單獨新建OLT專用接入機房,可考慮將OLT設置在條件較好的現有接入機房。
2、光節點的規劃:
(1)結合各分局提供的現有住宅和新建樓盤,規劃新建用戶節點,根據預測用戶數,FTTB用戶按96戶設1個用戶節點,FTTH用戶按50戶設1個用戶節點,非PON用戶按1戶設1個用戶節點。用戶節點覆蓋半徑一般控制在200m以內。
(2)配線光節點按區域單元內現有窄帶用戶數和區域單的有效面積計算出用戶密度,根據不同用戶密度確定配線光節點合適的覆蓋邊長,計算出區域內所需的配線光節點總需求數量。結合轄區內電交接箱服務區域劃定配線光節點覆蓋范圍,并與原有配線光節點對比分析,篩選出可以利舊的配線光節點,然后確定需要新建的配線光節點數量。配線光節點覆蓋半徑一般控制在500m以內。
(3)主干節點按按不同的用戶密度確定覆蓋邊長計算所需主干節點總數,結合現有資源情況與原有主干光節點分布的實際情況,提升原有接入點為主干光節點。主干光節點覆蓋半徑一般控制在500-1000m以內。
3、光纜的規劃:
(1)根據配線光節點數量,密度1500以下新建48芯;密度1500以上新建72芯。一般采用星型或樹型遞減方式組網。
(2)主干光纜:提升的主干節點新建144光纜,現網主干光纜纖芯占用率超過50%進行擴容。按實際接入距離估算。有條件成環時盡量成環組網。
TAG:
評論加載中...
|
