無線基站設計后評估
2014/10/31 12:30:38一、項目背景
無線基站建設是解決無線網絡覆蓋的最有效方法之一,但對于傳統的設計工作一般在施工階段就結束,對于后評估工作不夠重視。實際上,合理的后評估對網絡建設具有重要的指導意義,對設計員工提升自己的設計能力,工程經驗的積累也有很好的促進作用。本文按照工程實際案例,列舉后評估的實際案例。
二、項目思路
項目思路是針對根據設計實施前后對比主要網絡指標和項目投資偏離度,評價設計完整性、正確性和準確性。
三、項目成果
1、站點選擇:結合工程實際進度、物業安全等綜合因素選定站點。該基站位于老城區,建筑物密集,周邊綠化較好導致信號衰減嚴重。周圍基站無法對該區域進行覆蓋,經測試得知,該區域信號覆蓋較差,無穩定的主導頻。為解決該問題,需要新建站點提高用戶感知。
2、建設前測試情況:如下圖所示:

建設前RX測試圖

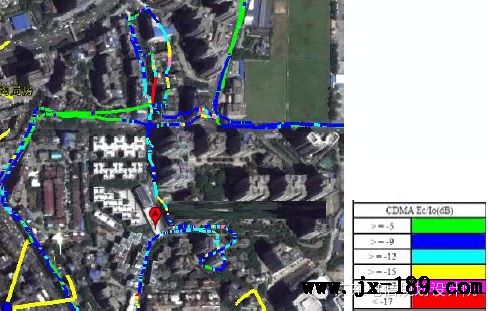

ECIO測試圖
由上面的測試圖可以看出在覆蓋區域內,路面Rx值大部分在-85dB 左右,而ECIO值很多部分在-15dB 以下,部分道路達到了-17dB左右,影響用戶通信。本次規劃新建站,主要是解決周邊道路的覆蓋問題。
3、依設計建設:在甲方、設計院、監理、施工方等部門有效溝通下,該站點依設計順利完成建設。施工方嚴格按照設計圖紙施工,未出現施工不合理的問題。(實際中附上施工后現場照片)
4、建成后測試情況:測試結果如下:

建成后RX測試圖

建成后ECIO測試圖
通過測試后的結果,可以清晰發現。建設后的RX已經改善,RX>-80dBm,ECIO>-9dB,達到了預期目標。
建設前的1X話務數據、DO數據對比(實際中是從后臺提取建設前后的1X、DO數據進行對比分析),發現建設前后話務指標的改善。
5、項目投資分析:由于施工嚴格按照設計施工,項目投資偏差在允許范圍內?梢愿鶕䦟嶋H結算使用的材料計算出單站點的預算,從而進行預算差額評估。
四、客戶價值
經過完整的單站設計后評估分析,可以較好的明確設計與現場的吻合情況、明確設計方案對施工的指導作用情況及設計方案在實際解決網絡問題及提升用戶感知的提升情況。該方法值得推廣。
